Funzioni

Ogni funzione ha un motivo in cantiere

L'ordine di questa pagina segue la giornata di cantiere: registrare, verificare, documentare, contabilizzare, riferire.

Registrare

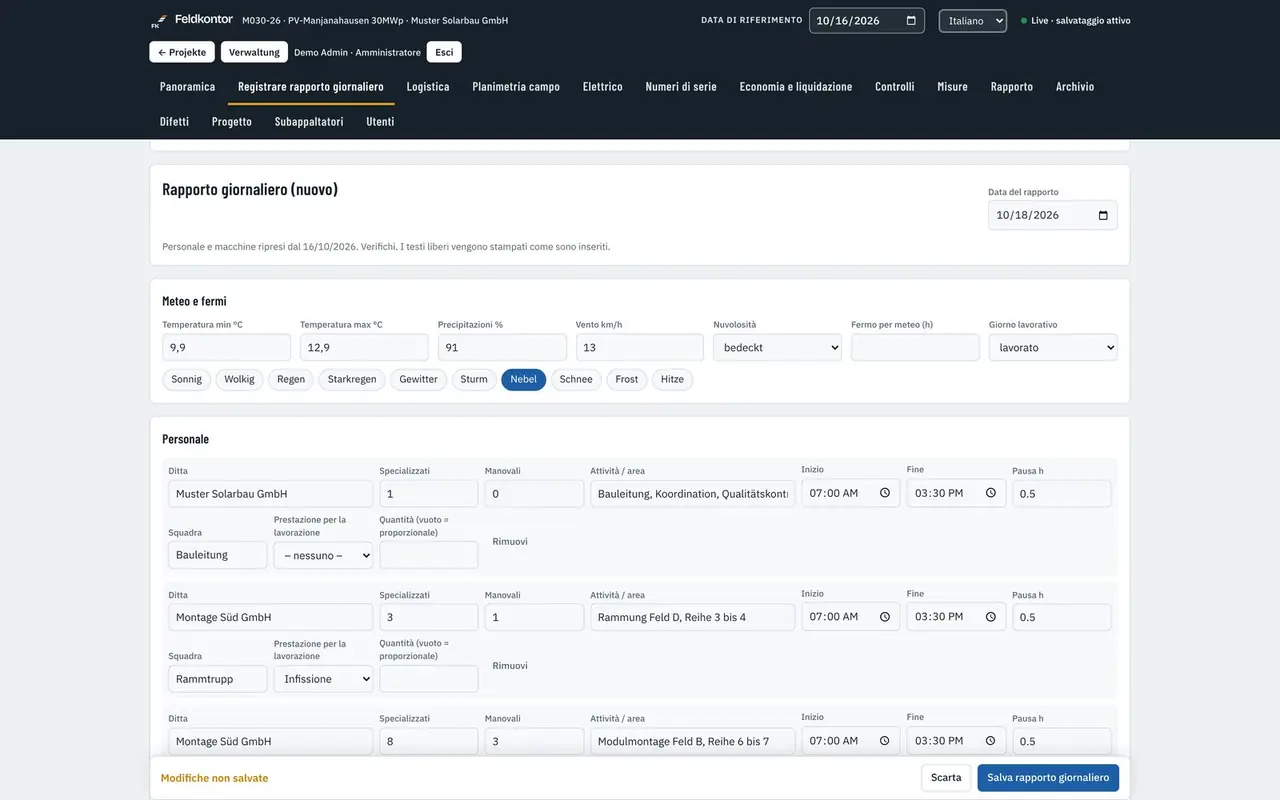

Rapporto giornaliero

Una volta al giorno si annota ciò che è accaduto. Personale suddiviso in operai specializzati e manovali, attrezzature con ore di esercizio, meteo, prestazioni per lavorazione, eventi, impedimenti e foto. Dopo l'approvazione il rapporto va al committente in PDF, nella lingua desiderata.

  • Rapporto interno separato, le foto interne solo lì e contrassegnate come interne
  • Il meteo viene inserito dal server in base alle coordinate del cantiere
  • Approvazione da parte della direzione dei lavori, dopo la quale il rapporto non è più modificabile
  • Rapporto settimanale e mensile con un clic dai rapporti giornalieri approvati
Rapporto giornaliero
Rapporto giornalieroImmagine dal progetto di esempio. Tutti i dati mostrati sono dati di esempio.

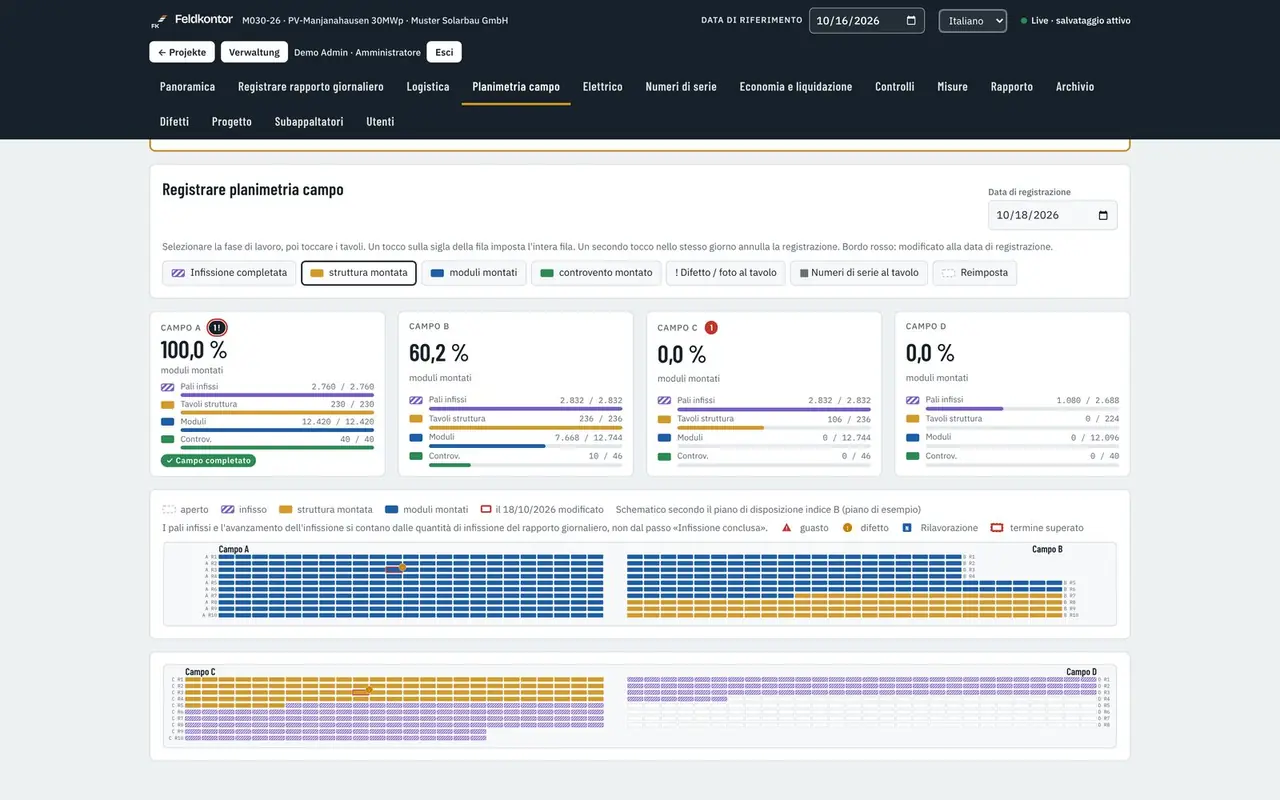

Planimetria del campo e avanzamento
Planimetria del campo e avanzamentoImmagine dal progetto di esempio. Tutti i dati mostrati sono dati di esempio.

Registrare

Planimetria del campo e avanzamento

La planimetria del campo mostra ogni tavolo nella posizione del piano di infissione. Un tocco imposta la fase di lavoro: infissione dei pali, struttura di supporto, moduli, controvento, slope bracing. La fase conclusa diventa verde e mostra la data di completamento. Ciò che è concluso non si riconosce soltanto dal colore, ma dal contrassegno e dalla data.

  • Un'intera fila, un intero sottocampo o un'intera area inverter con un tocco
  • Sottocampi con contatori propri per pali, tavoli, moduli e stringhe
  • Lavori DC sulle stringhe in tre passaggi: posate senza MC4, moduli collegati, stringhe collegate e MC4 crimpati
  • I difetti vengono contrassegnati chiaramente nella planimetria del campo, senza coprire l'avanzamento

Registrare

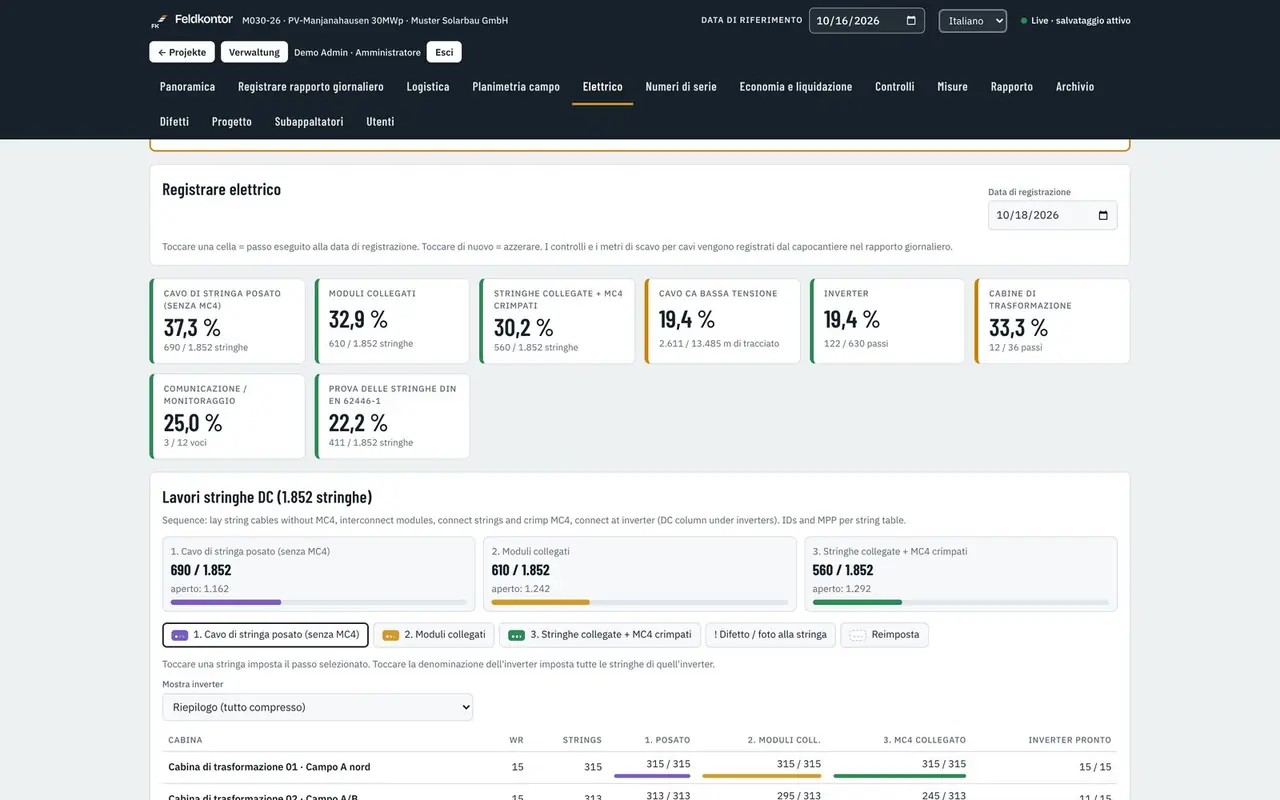

Elettrico, inverter e cabine di trasformazione

Per ogni inverter e ogni cabina di trasformazione è visibile lo stato dei lavori: collegamento DC, collegamento AC, comunicazione, media tensione. Senza una cabina impostata non esiste collegamento MT. La verifica del dimensionamento confronta tensione e corrente di stringa con le schede tecniche di modulo e inverter.

  • Tabella delle cabine senza scorrimento laterale, anche sul telefono
  • Verifica del dimensionamento rispetto a Voc, Isc e alla tensione di sistema ammessa
  • Attrezzature con stato e ore di esercizio totali, contrassegno manutenzione necessaria
  • Posa dei cavi AC e comunicazione con le lunghezze della lista di posa
Elettrico, inverter e cabine di trasformazione
Elettrico, inverter e cabine di trasformazioneImmagine dal progetto di esempio. Tutti i dati mostrati sono dati di esempio.

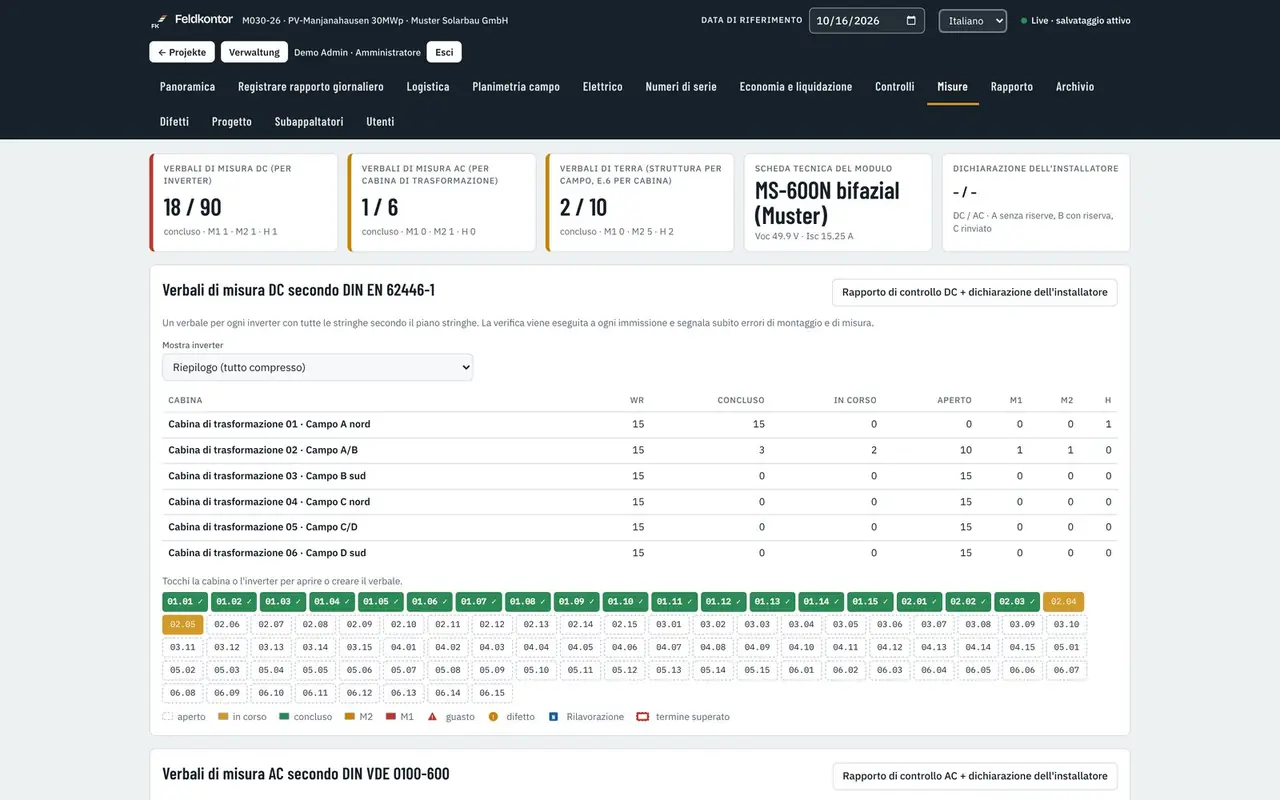

Protocolli di misura e verifica
Protocolli di misura e verificaImmagine dal progetto di esempio. Tutti i dati mostrati sono dati di esempio.

Verificare e documentare

Protocolli di misura e verifica

Protocollo di misura DC, protocollo di misura AC e protocollo di misura della messa a terra appartengono a ogni progetto, compilati con le stringhe e le cabine del controlling. Durante la compilazione l'applicazione verifica subito i valori e segnala all'elettricista qualificato le misure anomale e i possibili errori di montaggio.

  • DC e AC secondo DIN EN 62446-1, messa a terra secondo VDE-AR-N 4110 allegato E.6
  • Rapporto di verifica e dichiarazione dell'installatore per ogni lavorazione in PDF
  • Lista di controllo per ogni lavorazione con firma, eliminazione dei difetti con firma della direzione dei lavori
  • Rapporto riepilogativo per la consegna con tutti i protocolli, verbale di consegna e dichiarazione dell'installatore

I protocolli e le verifiche dell'applicazione sono strumenti di supporto alla documentazione. La misura e la valutazione tecnica sono di responsabilità dell'elettricista qualificato responsabile del cliente.

Verificare e documentare

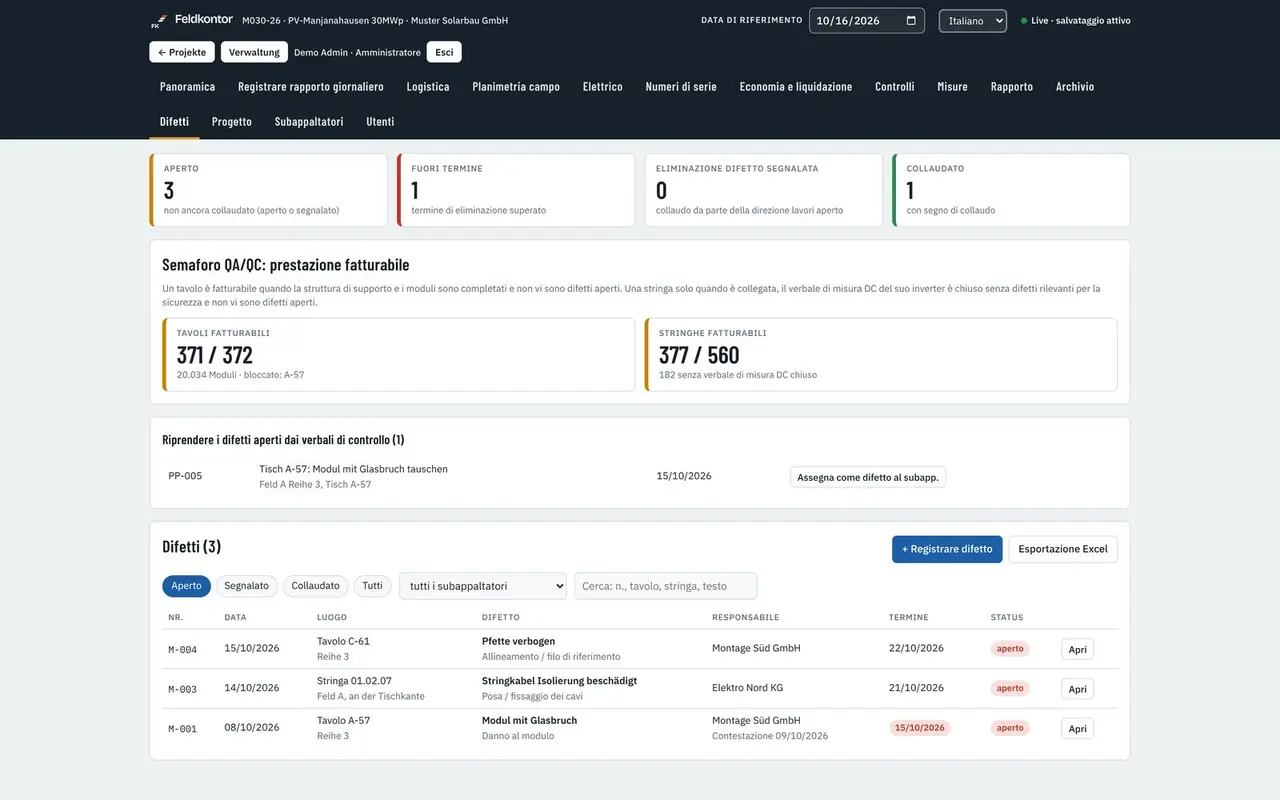

Difetti

Un difetto nasce sul posto: al tavolo nella planimetria del campo o alla stringa nella sezione elettrico. Con foto, termine, responsabilità e subappaltatore. L'applicazione sollecita prima della scadenza del termine e registra chi ha confermato l'eliminazione.

  • Contestazione dei difetti come lettera predisposta, termini per ogni subappaltatore
  • Sollecito per e-mail a subappaltatore, direzione dei lavori e direzione di progetto
  • Esportazione in Excel di tutti i difetti con stato e termine
  • L'eliminazione viene firmata dalla direzione dei lavori
Difetti
DifettiImmagine dal progetto di esempio. Tutti i dati mostrati sono dati di esempio.

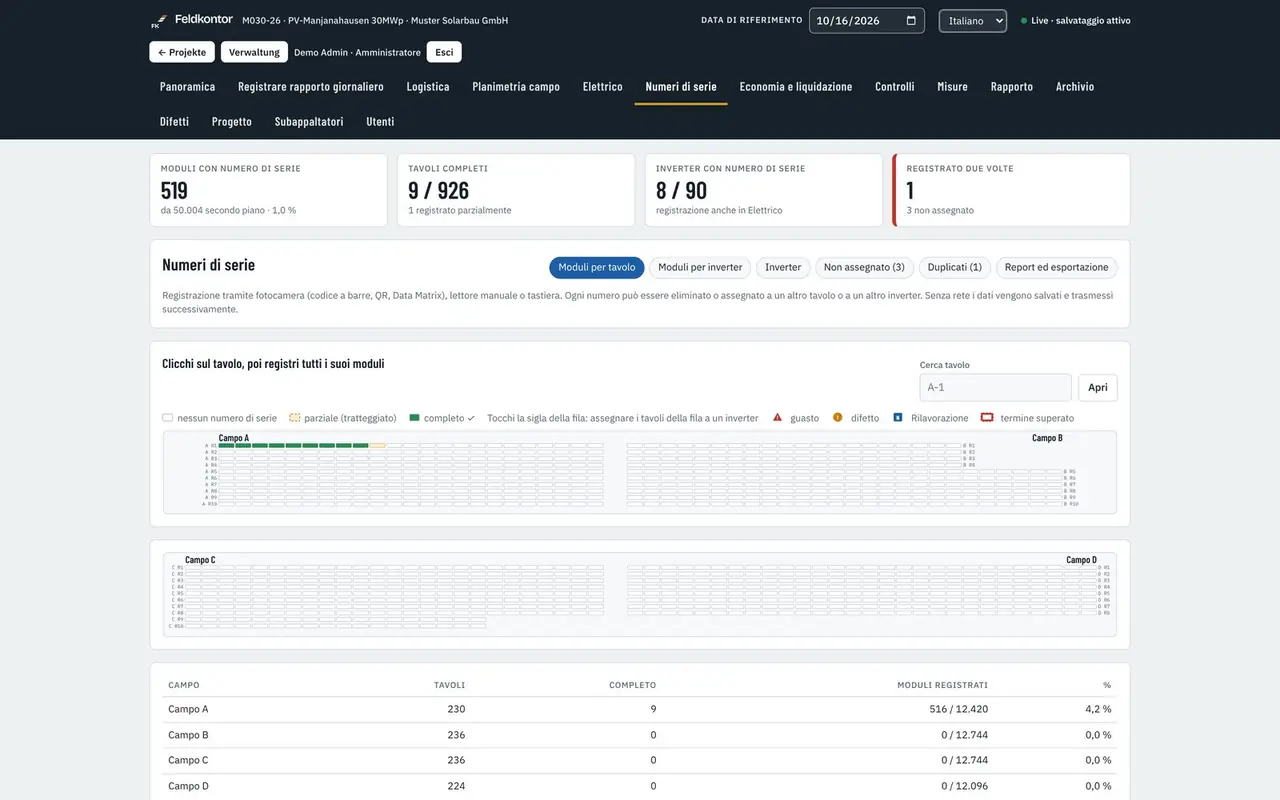

Numeri di serie
Numeri di serieImmagine dal progetto di esempio. Tutti i dati mostrati sono dati di esempio.

Verificare e documentare

Numeri di serie

Toccare il tavolo, registrare i moduli con la fotocamera, con un lettore manuale o con la tastiera. Per tavolo o per inverter. Il numero di serie dell'inverter viene dalla targhetta. I numeri doppi vengono segnalati.

  • Registrazione con la fotocamera del telefono o con un lettore manuale
  • Associazione a tavolo, fila e inverter
  • Segnalazione dei numeri doppi durante la registrazione
  • Report in PDF ed Excel per la consegna

Gestire

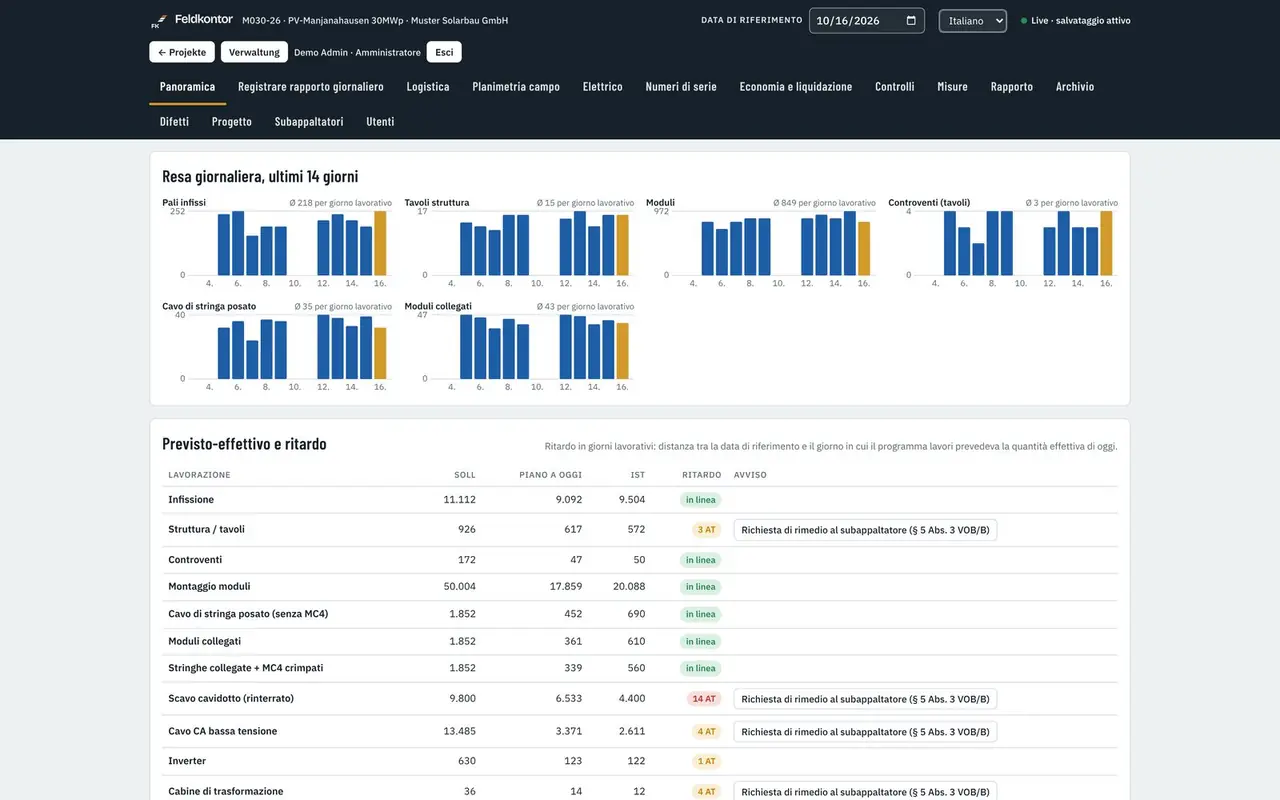

Avanzamento, previsto/effettivo e previsione

L'avanzamento viene ponderato su tutte le lavorazioni e confrontato con il programma lavori. Dalla prestazione effettivamente registrata negli ultimi giorni lavorativi nasce una previsione di completamento per ogni lavorazione. La base sono la settimana lavorativa e i giorni festivi del Land.

  • Ritardo in giorni lavorativi per ogni lavorazione, media della prestazione giornaliera impostabile
  • Panoramica multiprogetto per tutti coloro che sono registrati in più di un progetto
  • Semaforo per il committente attivabile nel rapporto settimanale e mensile
  • Prestazione per squadra, per persona e per ora
Avanzamento, previsto/effettivo e previsione
Avanzamento, previsto/effettivo e previsioneImmagine dal progetto di esempio. Tutti i dati mostrati sono dati di esempio.
Subappaltatori, economia e varianti in corso d'opera
Subappaltatori, economia e varianti in corso d'operaImmagine dal progetto di esempio. Tutti i dati mostrati sono dati di esempio.

Contabilizzare

Subappaltatori, economia e varianti in corso d'opera

Dalla prestazione verificata nasce una proposta di contabilizzazione per ogni subappaltatore, con voce dell'elenco prestazioni e prezzo unitario. Il registro delle varianti in corso d'opera annota preavviso, stato, importo e termine di risposta, con riferimento al foglio di economia e alla denuncia di impedimento.

  • Verifica delle fatture rispetto allo stato di avanzamento e alla misurazione
  • Foglio di economia con firma sul telefono
  • Avviso di scadenza per i documenti dei subappaltatori, compreso il certificato A1
  • Esportazione in Excel per quantità, stato di avanzamento, economia, difetti, varianti in corso d'opera e squadre

Riferire

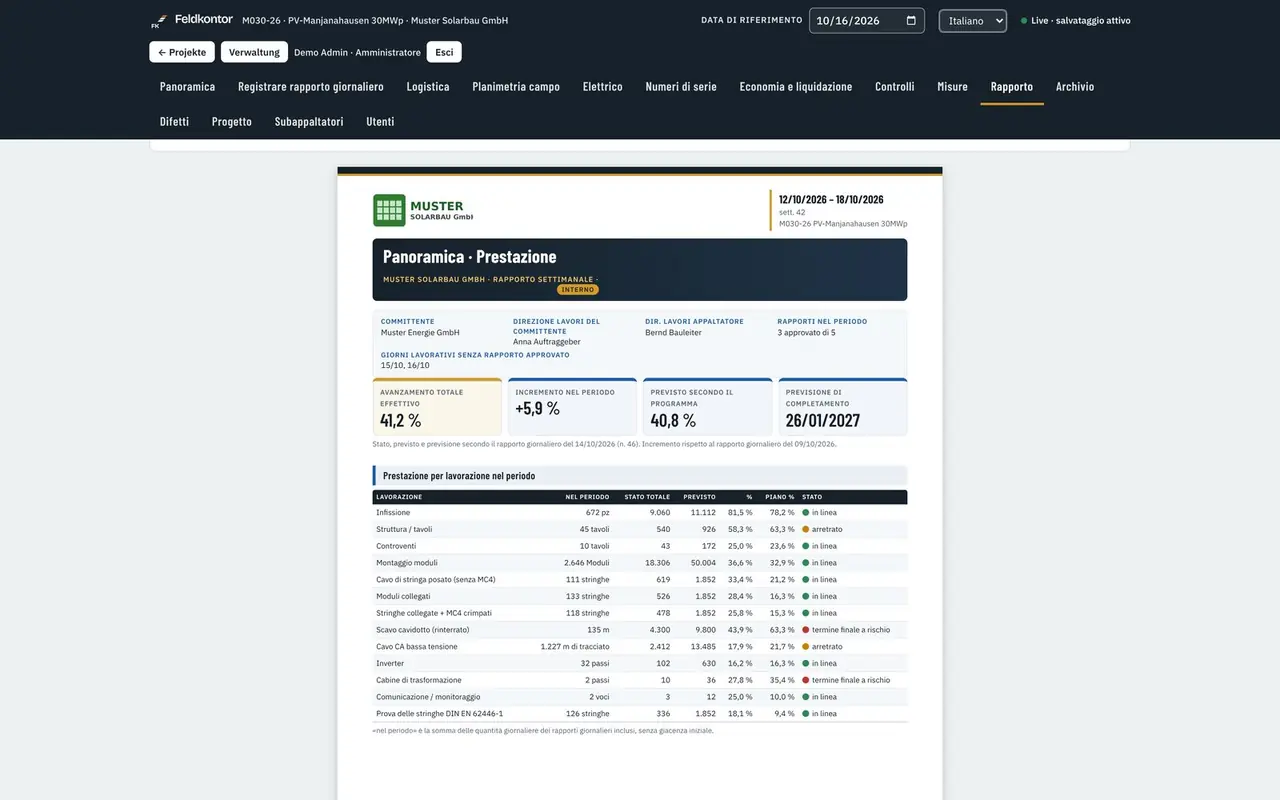

Rapporti, stampa e archivio

Ogni rapporto può essere generato in PDF, in cinque lingue e con checksum secondo SHA-256. L'archivio conserva tutti i rapporti giornalieri e i protocolli del progetto, con filtro, ricerca e stampa di duplicati.

  • Lingua del rapporto selezionabile per ogni rapporto, indipendentemente dalla lingua dell'interfaccia
  • Checksum per ogni PDF generato con pagina di verifica nell'amministrazione
  • Foto, protocolli e rapporti giornalieri eliminati restano 120 giorni nell'archivio
  • Piè di pagina con versione e data di build su ogni pagina stampata
Rapporti, stampa e archivio
Rapporti, stampa e archivioImmagine dal progetto di esempio. Tutti i dati mostrati sono dati di esempio.

Tutte le prestazioni e le funzioni in sintesi

L'elenco completo di tutte le funzioni con una breve spiegazione, da leggere sullo schermo, da stampare o da salvare. Prezzi e condizioni sono riportati nell'offerta.
