Funciones

Cada función tiene un motivo en la obra

El orden de esta página sigue la jornada de obra: registrar, comprobar, justificar, liquidar, informar.

Registrar

Parte diario de obra

Una vez al día se recoge lo que ha ocurrido. Personal por oficial y peón, equipos con horas de servicio, meteorología, prestación por oficio, incidencias, impedimentos y fotos. Tras la aprobación, el informe se envía al cliente en PDF, en el idioma deseado.

  • Informe interno separado, las fotos internas solo allí y marcadas como internas
  • La meteorología la introduce el servidor a partir de las coordenadas de la obra
  • Aprobación por la dirección de obra, después el informe es inalterable
  • Informe semanal y mensual con un clic a partir de los partes diarios aprobados

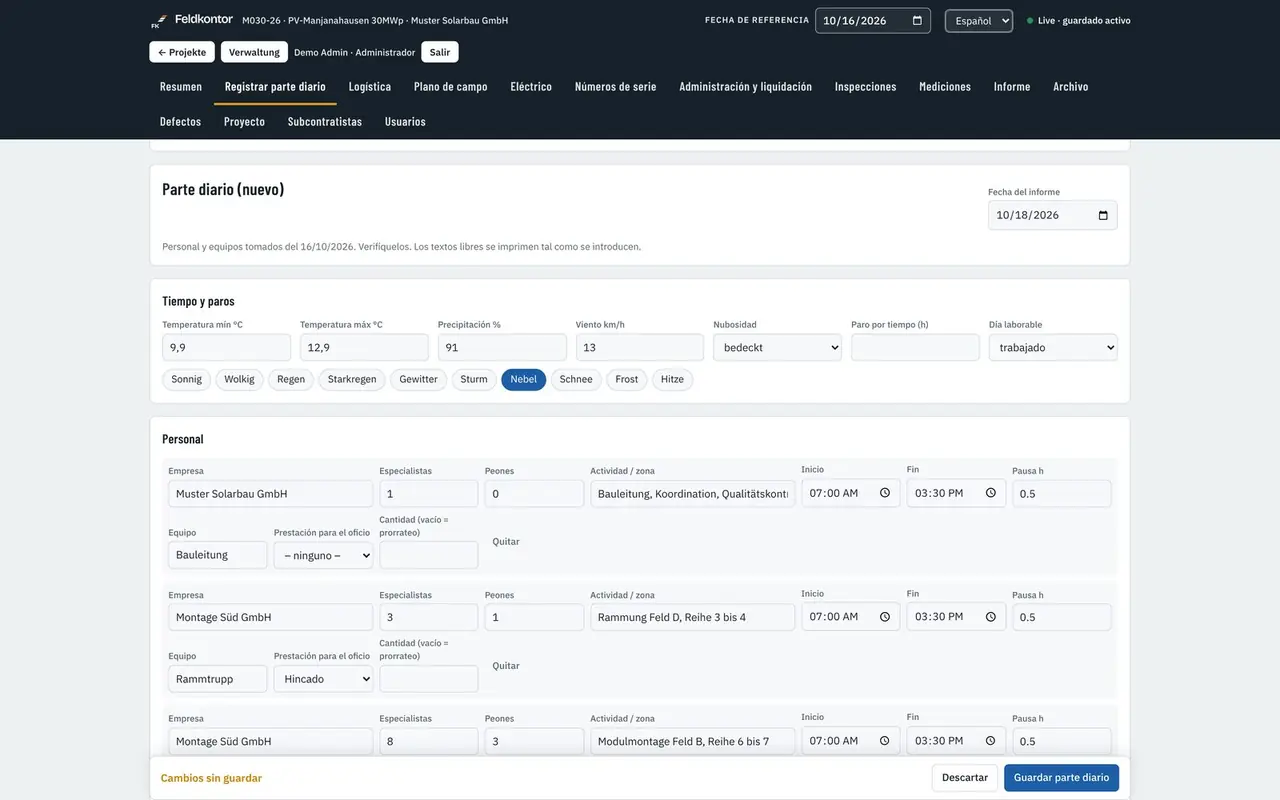

Parte diario de obra
Parte diario de obraImagen del proyecto de muestra. Todos los datos mostrados son datos de ejemplo.
Plano de campo y estado de obra
Plano de campo y estado de obraImagen del proyecto de muestra. Todos los datos mostrados son datos de ejemplo.

Registrar

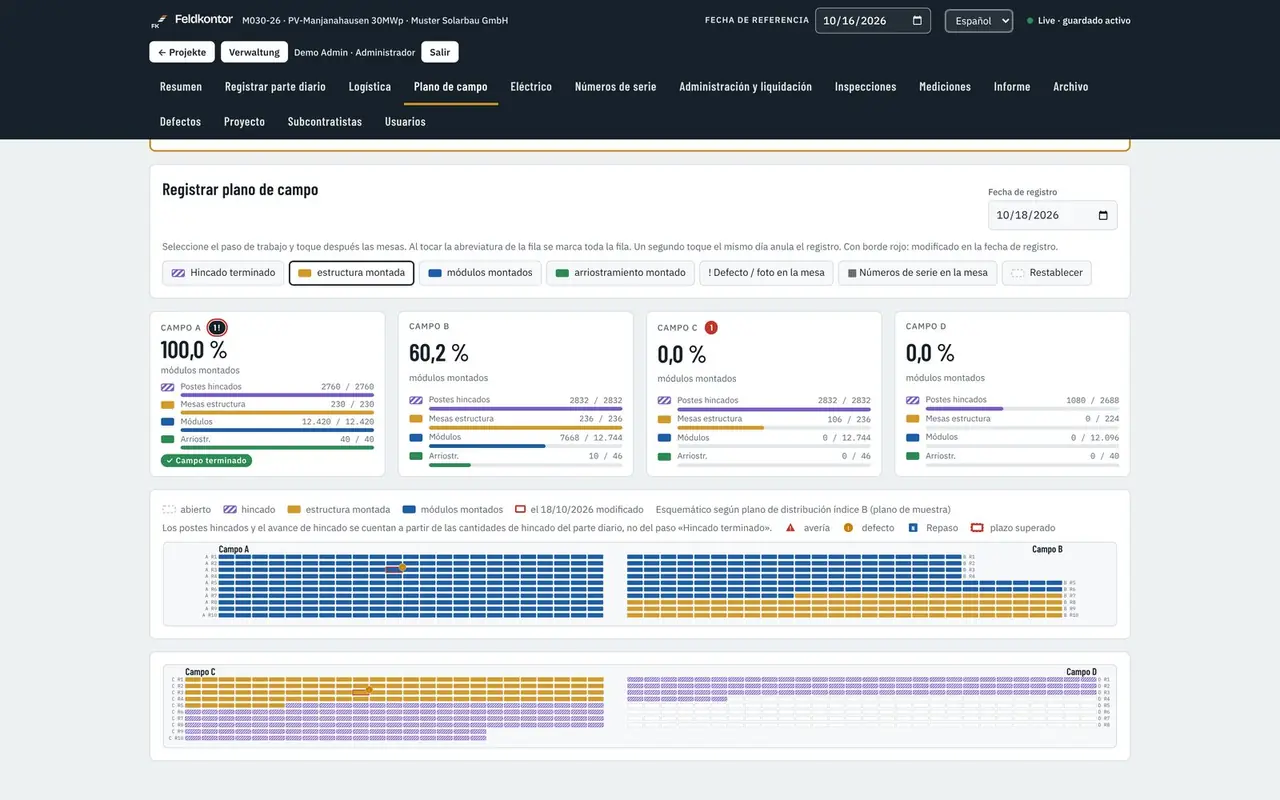

Plano de campo y estado de obra

El plano de campo muestra cada mesa en la posición del plano de hincado. Un toque fija el paso de trabajo: hincado de postes, estructura de soporte, módulos, arriostramiento frente al viento, slope bracing. El paso realizado se vuelve verde y muestra la fecha de ejecución. Lo realizado no se reconoce solo por el color, sino por una marca y por la fecha.

  • Una fila completa, un subcampo completo o toda el área de un inversor con un toque
  • Subcampos con contadores propios para postes, mesas, módulos y strings
  • Trabajos de strings DC en tres pasos: tendido sin MC4, módulos conectados, strings conectados y MC4 prensado
  • Los defectos se marcan con claridad en el plano de campo, sin ocultar el estado de obra

Registrar

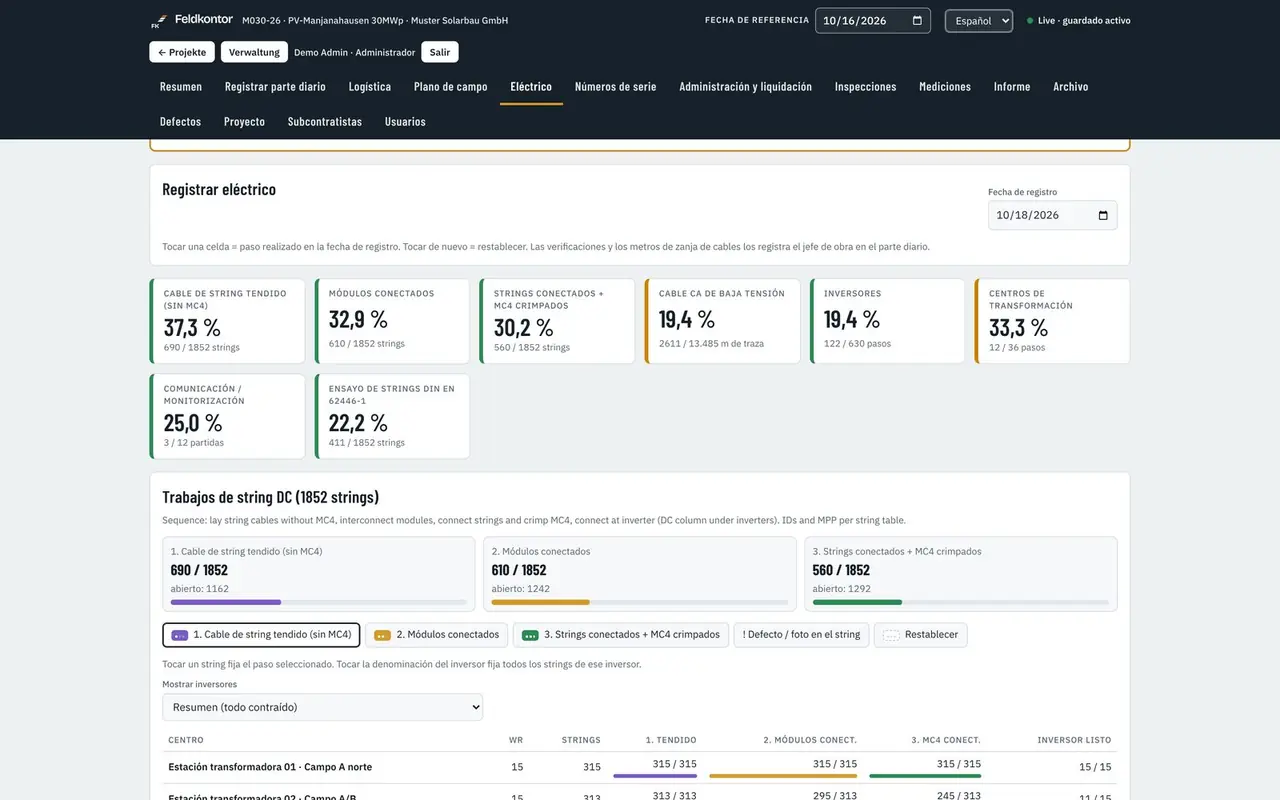

Electricidad, inversores y centros de transformación

Para cada inversor y cada centro de transformación es visible el estado de los trabajos: conexión DC, conexión AC, comunicación, media tensión. Sin centro de transformación asignado no hay conexión de media tensión. La comprobación de dimensionado compara la tensión y la corriente de string con las hojas de datos del módulo y del inversor.

  • Tabla de centros de transformación sin desplazamiento lateral, también en el teléfono
  • Comprobación de dimensionado frente a Voc, Isc y la tensión de sistema admisible
  • Equipos con estado y horas de servicio totales, marca de servicio necesario
  • Tendido de cable AC y de comunicación con las longitudes de la lista de tendido
Electricidad, inversores y centros de transformación
Electricidad, inversores y centros de transformaciónImagen del proyecto de muestra. Todos los datos mostrados son datos de ejemplo.
Protocolos de medición y ensayo
Protocolos de medición y ensayoImagen del proyecto de muestra. Todos los datos mostrados son datos de ejemplo.

Comprobar y justificar

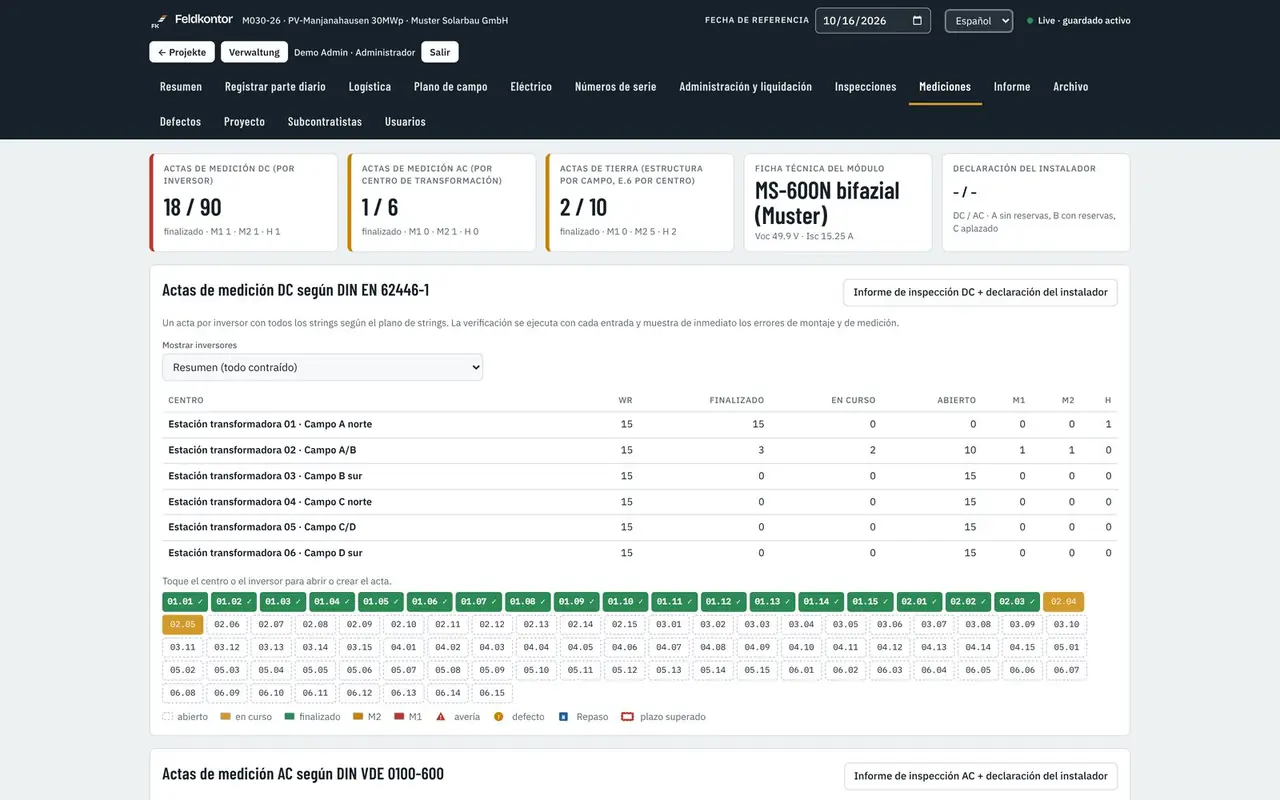

Protocolos de medición y ensayo

El protocolo de medición DC, el protocolo de medición AC y el protocolo de medición de puesta a tierra pertenecen a cada proyecto, rellenados con los strings y los centros de transformación del control de obra. Al rellenarlos, la aplicación comprueba los valores de inmediato y muestra al técnico electricista las mediciones llamativas y los posibles errores de montaje.

  • DC y AC según DIN EN 62446-1, puesta a tierra según VDE-AR-N 4110 anexo E.6
  • Informe de ensayo y certificado del instalador por oficio en PDF
  • Lista de comprobación por oficio con firma, subsanación de defectos con firma de la dirección de obra
  • Informe conjunto para la entrega con todos los protocolos, acta de entrega y certificado del instalador

Los protocolos y las comprobaciones de la aplicación son medios auxiliares de la documentación. De la medición y de la valoración técnica responde el técnico electricista responsable del cliente.

Comprobar y justificar

Defectos

Un defecto se crea en el sitio: en la mesa dentro del plano de campo o en el string dentro de electricidad. Con foto, plazo, responsable y subcontratista. La aplicación avisa antes de que venza el plazo y registra quién ha confirmado la subsanación.

  • Requerimiento de subsanación como escrito preparado, plazos por subcontratista
  • Recordatorio por correo electrónico al subcontratista, a la dirección de obra y a la dirección de proyecto
  • Exportación a Excel de todos los defectos con estado y plazo
  • La subsanación la firma la dirección de obra

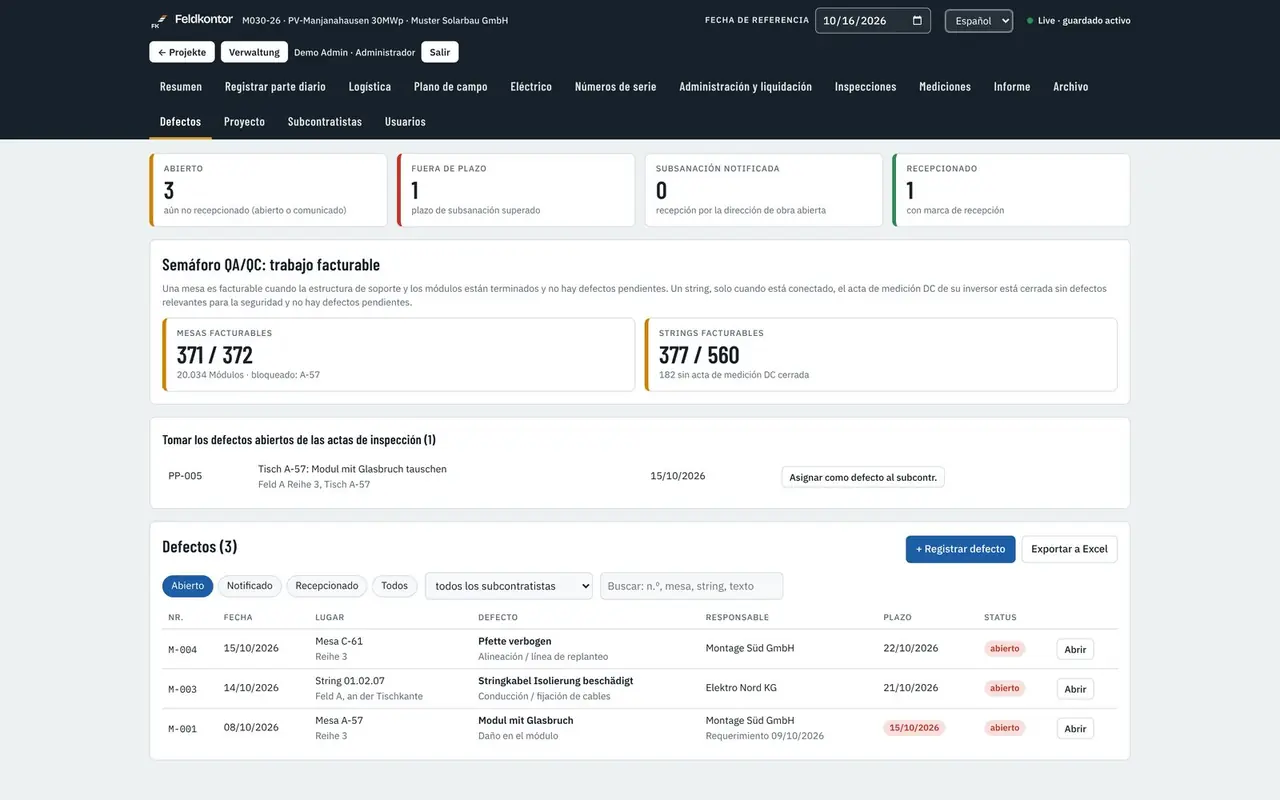

Defectos
DefectosImagen del proyecto de muestra. Todos los datos mostrados son datos de ejemplo.
Números de serie
Números de serieImagen del proyecto de muestra. Todos los datos mostrados son datos de ejemplo.

Comprobar y justificar

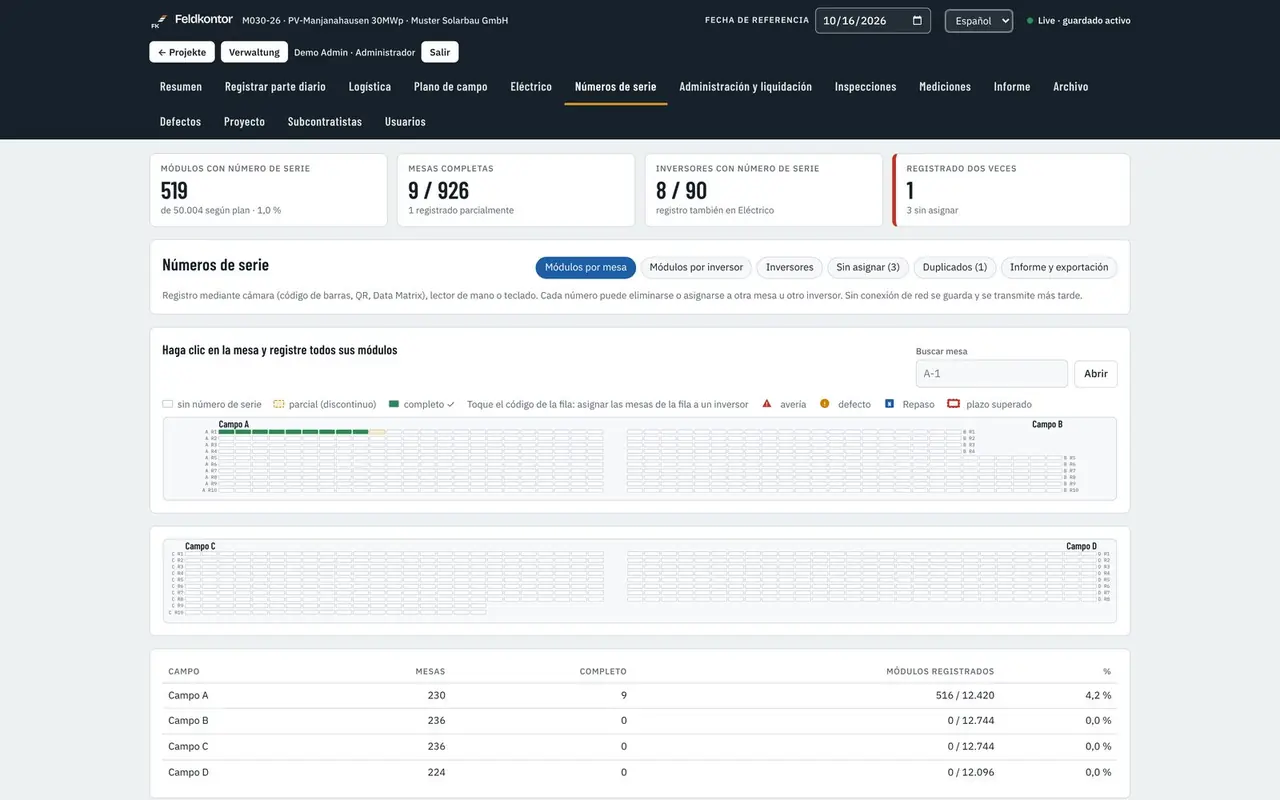

Números de serie

Pulsar la mesa, registrar los módulos con la cámara, con un lector de mano o con el teclado. Por mesa o por inversor. El número de serie del inversor viene de la placa de características. Los números duplicados se avisan.

  • Registro con la cámara del teléfono o con un lector de mano
  • Asignación a la mesa, a la fila y al inversor
  • Aviso de números duplicados durante el registro
  • Informe en PDF y Excel para la entrega

Dirigir

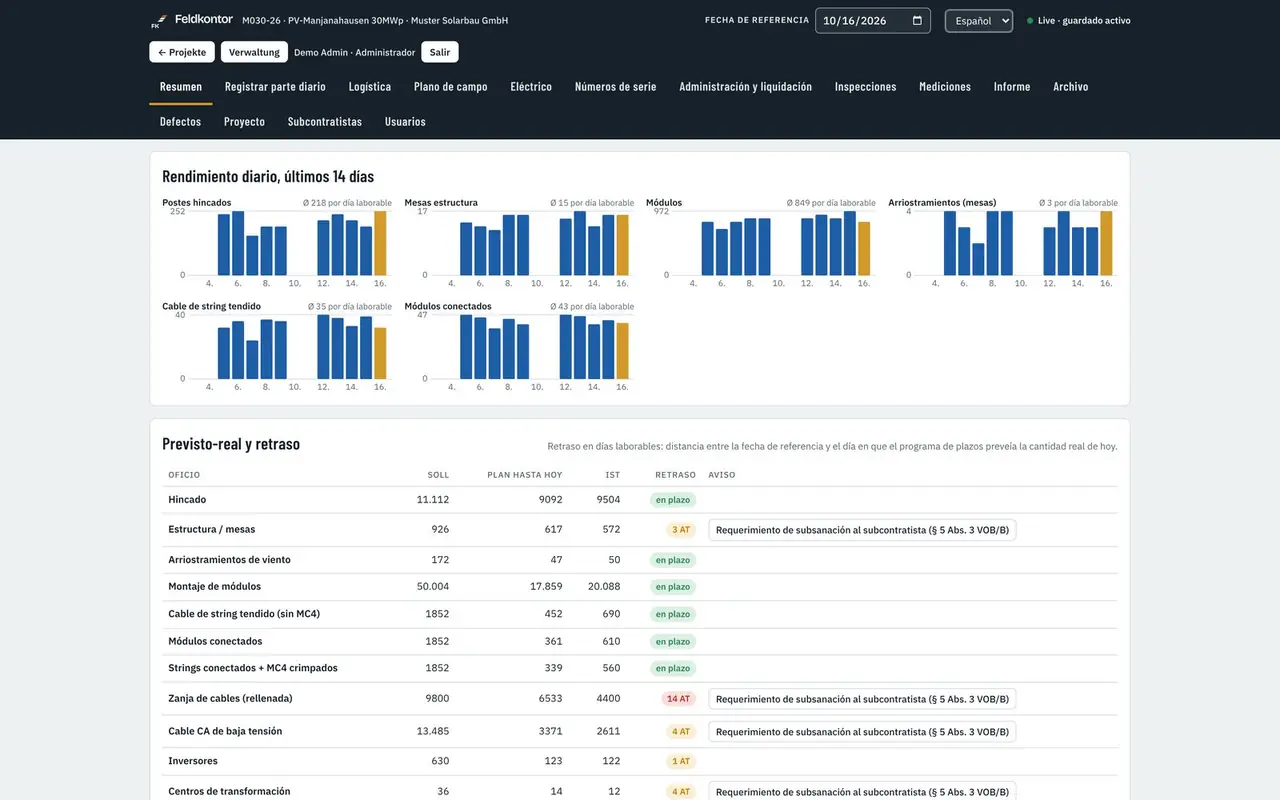

Avance, previsto-real y previsión

El avance se pondera sobre todos los oficios y se contrasta con la planificación. De la prestación realmente registrada en los últimos días de trabajo sale una fecha de finalización por oficio. La base son la semana laboral y los días festivos del estado federado.

  • Retraso en días laborables por oficio, media de la prestación diaria ajustable
  • Vista multiproyecto para quienes están asignados a más de un proyecto
  • Semáforo para el cliente, activable en el informe semanal y mensual
  • Prestación por cuadrilla, por persona y por hora
Avance, previsto-real y previsión
Avance, previsto-real y previsiónImagen del proyecto de muestra. Todos los datos mostrados son datos de ejemplo.
Subcontratistas, trabajos por administración y modificados
Subcontratistas, trabajos por administración y modificadosImagen del proyecto de muestra. Todos los datos mostrados son datos de ejemplo.

Liquidar

Subcontratistas, trabajos por administración y modificados

De la prestación comprobada sale una propuesta de liquidación por subcontratista, con partida del presupuesto y precio unitario. El registro de modificados recoge el anuncio, el estado, el importe y el plazo de respuesta, con referencia al parte de trabajos por administración y al aviso de impedimento.

  • Comprobación de facturas frente al estado de ejecución y la medición
  • Parte de trabajos por administración firmado en el teléfono
  • Aviso de caducidad de los justificantes de los subcontratistas, incluido el certificado A1
  • Exportación a Excel de cantidades, estado de ejecución, trabajos por administración, defectos, modificados y cuadrillas

Informar

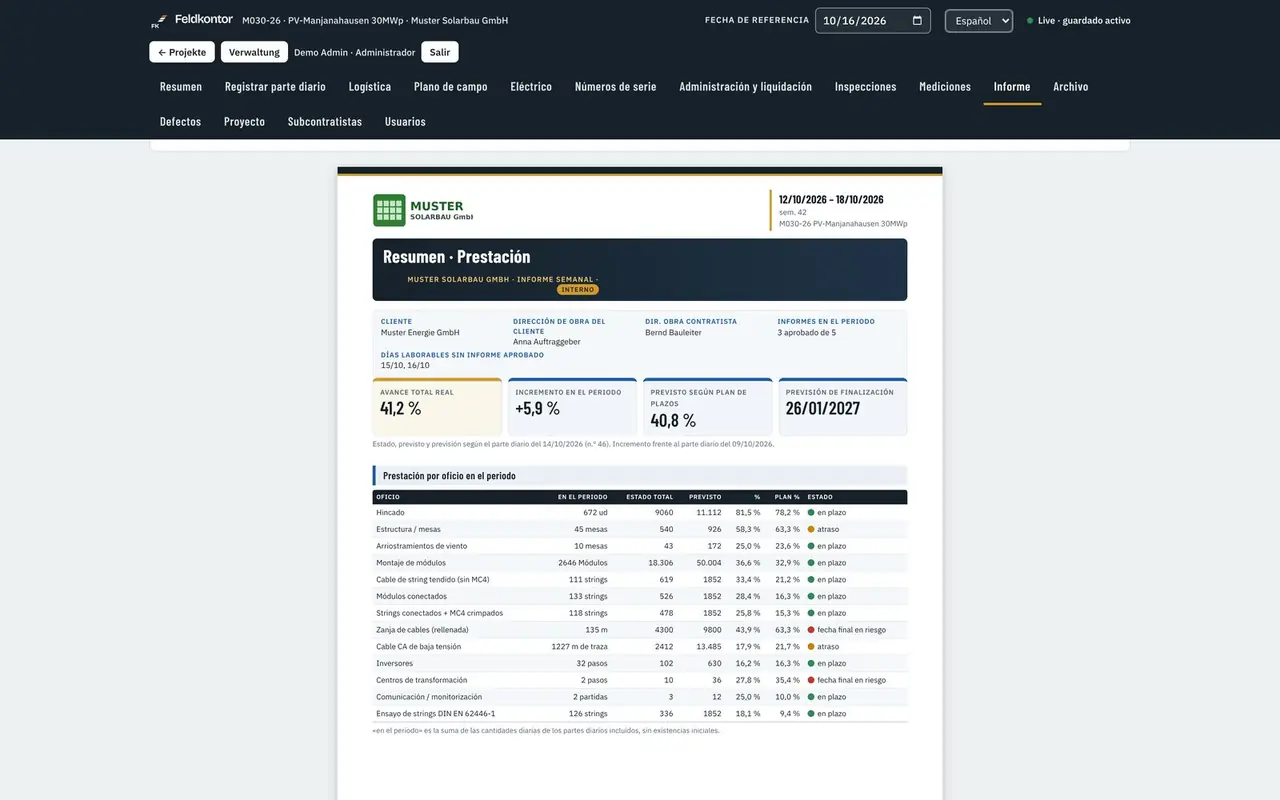

Informes, impresión y archivo

Cada informe se puede generar en PDF, en cinco idiomas y con suma de verificación SHA-256. El archivo conserva todos los partes diarios de obra y los protocolos del proyecto, con filtro, búsqueda e impresión de duplicados.

  • Idioma del informe elegible por informe, con independencia del idioma de la interfaz
  • Suma de verificación por cada PDF generado, con página de comprobación en la administración
  • Las fotos, los protocolos y los partes diarios borrados permanecen 120 días en el archivo
  • Pie de página con la versión y la fecha de compilación en cada página impresa
Informes, impresión y archivo
Informes, impresión y archivoImagen del proyecto de muestra. Todos los datos mostrados son datos de ejemplo.

Todas las prestaciones y funciones de un vistazo

La lista completa de todas las funciones con una breve explicación, para leer en pantalla, imprimir o guardar. Los precios y las condiciones figuran en la oferta.

Comprobarlo 7 días con un proyecto de muestra
